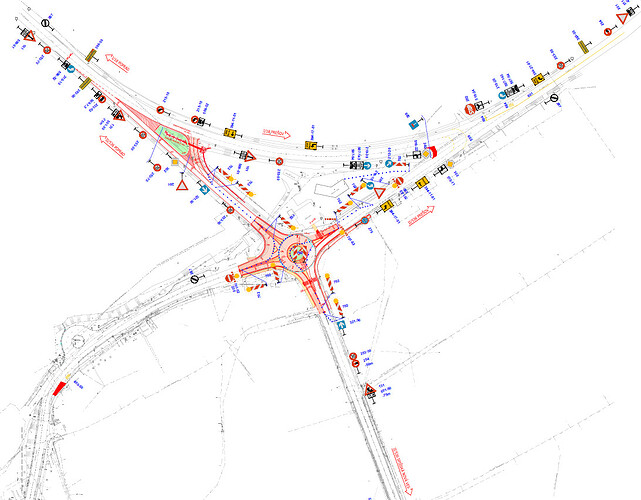

zaujímavá vizualizácia preložky II/536, v parametroch cesty 1.triedy, okolo obce Spišský Štvrtok ako alternatívy k privádzaču SNV
Križovatke pri benzínovej pumpe v Sp. Štvrtku odzvonilo. Nahradí ju kruhový objazd. Očakáva sa 9 mesiacov dopravných komplikácií.
dobrou správou je, že sa upraví aj križovatka s I/18 + oprava cca 1 km v uliciach Spišského Štvrtku

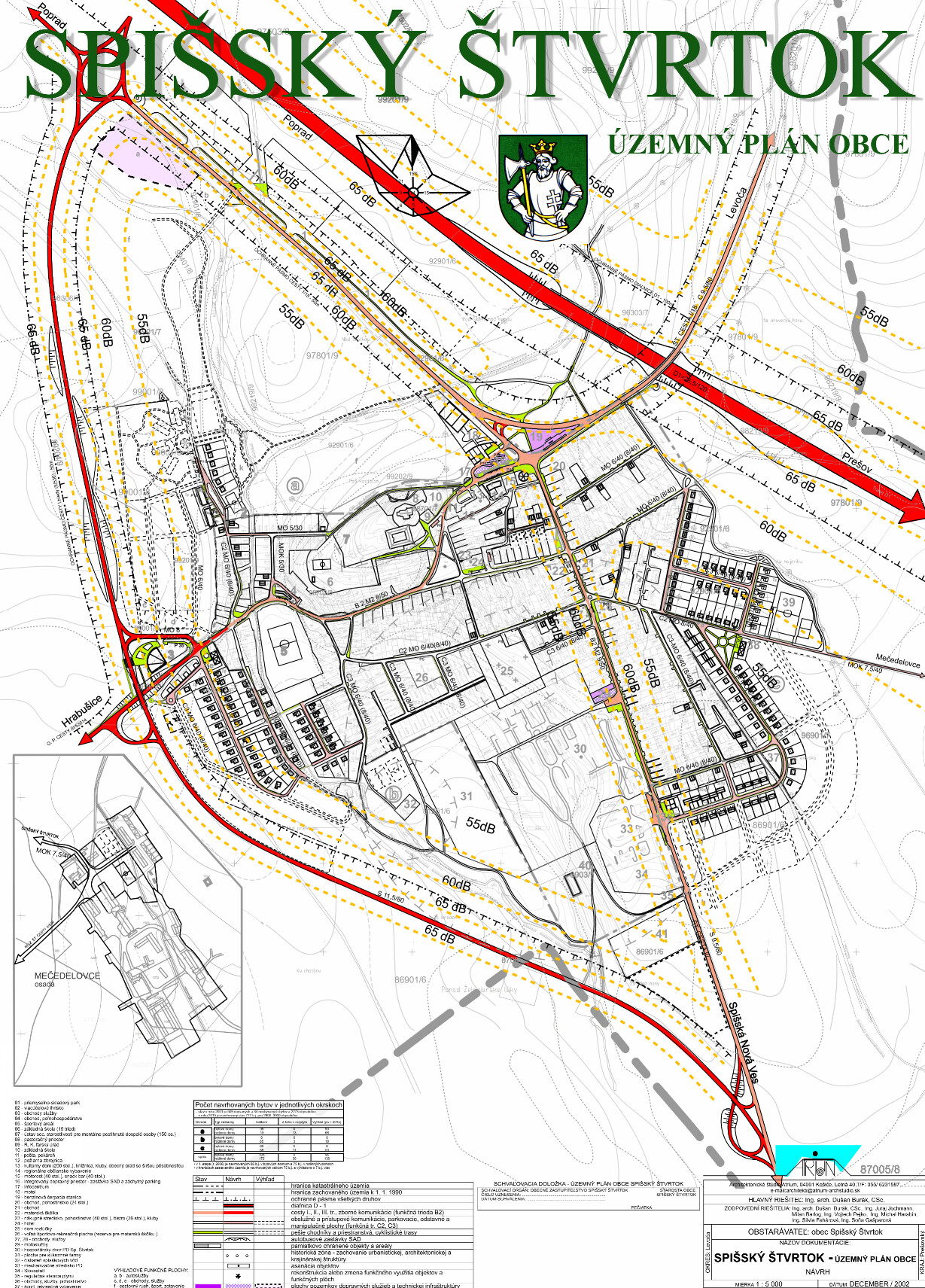

ak by to niekoho zaujímalo detailnejšie, Začiatok výstavby križovatky - Oficiálna stránky obce Spišský Štvrtok
pekne na jednom mieste dáta o kruháči, popis jednotlivých etáp aj plány výkresov po etapách.
inak Je to síce len 2. deň (ak nerátam víkend) čo to pretrasovali, ale už sa ukazuje neschopnosť vodičov reagovať na značky a jazdenie po pamäti.
par fotiek z vystavby KO pri Spisskom Stvrtku:
hej, celkom si idú chlapi. odvodňovacie kanály sú už na jednej strane hotové, druhá sa robí. odbočka dole na križovatke už má svoje kontúry a makadam vysypaný.
už len keby vodiči nešli jak ovce ale sledovali aj značky a nedávali by prednosť na hlavnej ceste (tým nemyslím slušných, čo púšťajú ale tých čo vojdú do križovatky a nevedia čo).
no, podľa predpokladaných termínov už chlapci meškajú
od pondelka sa malo jazdiť po novootvorenej vetve kruhového objazdu a stále nič. tak som zvedavý, či to je otázka hodín / dní, alebo je tam problém. v každom prípade im to pomerne svižne ide, aktuálne sú už osadené obrubníky na ostrovček pri benzínke. a netuším, čo tam chcú robiť ešte 2 mesiace.
Začala rekonštrukcia cesty č. 533 v úseku Levoča-Harichovce.
Semafor a čakanie v špičke cca aj 40 minút.
Vystavba okrúhovej križovatky Spišský Štvrtok plus rekonštrukcia cesty 533 začína celkom slušne komplikovať cestu do a z Špišskej Novej Vsi.
ešte nech sa stane niečo na ceste cez Iliašovce a sme doma.
tak ja neviem, včera som tade šiel a semaforu už nikde, len nejaké značky a nič. či to budú dávať hore/dole? či bolo len politické bu-bu a zase na jar potom?
Cez deň tam jeden bagrik bagruje. Semafor v cca desať minútových intervaloch púšťa auta.
Večer semafor zakryjú a značky stiahňu na krajnicu.
Zatiaľ sa na tom úseku toho veľa neurobilo.
dve novinky z dneška - v Sp. Štvrtku sa od dnes (možno už včera poobede) začala hádam posledná etapa a teda posledná 1/4 vetva v kruháči. autá jazdia už po novovybudovanej časi v protismere (smer PP, opačne bez zmeny).
ale dnes som videl videjko na FB kde p. Danko vravel o otvorení cesty 1/66 na Štefánikovej ulici 9.10., ale že zatial v pôvodnom profile. to pre mňa znamená 1+1. nemalo to byť po otvorení 2+1 a následne po zbúraní domu a dokončení 2+2?
našiel som aj link:
Ked mala ta velka zeleznicna prerabka vyriesit aj cestu pod nou na 2+2, tak sa vlastne s tym skoro nic neurobylo ked ten dom tam stale je. Len sa lievik posunul o par desiatok metrov dalej.
Myslim, že ten dom už bude problém SSC a ich projektu
heh no momentalne to vyzera poriadne divne, ked tam je ten lievik.. to urcite takto natrvalo ostat nemoze ,ten dom zrejme ajtak skor ci neskor ustupi rozsireniu cesty ..prip ak chce jeho majitel ostat tam tak si ho bude musiet rozobrat a posunut smerom ku rieke
ono to tak bolo projektované a aj to spravia. len na SVK sa nemôžu robiť veci naraz. dom aj priľahlé pozemky už vlastní buď mesto PP, alebo štát - teda už je vyvlastnený. prečo sa stále nezačal búrať, je veľká otázka. lebo (z)búrať to počas uzávery cesty je asi zložitejšie ako za premávky. tzn. nie len že bude znova lievik, ale ešte tam očakávam značku pozor výjazd vozidiel stavby a ideálne 30tku.
lievik ostal rovnaký. resp. v pia uvidíme či aspoň cesta von z mesta ostane na 1 pruh alebo už nechajú dva, ako bolo v projekte.
a zas ak by sa nespravil most, zbúraný dom samotný by nepomohol.
Máme info čo s tým domom? Je/bude vyvlastnený, alebo teraz bude tlak že to presne kvôli majiteľovi sú zápchy …
vyššie som písal, že dom aj pozemky už vlastnia mesto PP resp. SVK. vieš si to pozrieť na kataster portáli. Kúpna zmluva je podľa LV 18.8.2025. Takže skôr je otázka čo s tým ďalej a hlavne kedy. myslím, že za rok by to zbúral aj stroj LK20C
aj so separovaným materiálom.
