to sa pytas ci niekto vidi niekolkocentimetrovy zosuv na fotke ?
chápem že v dnešnej dobe má každý (presnejšie skoro každý) potrebu sa vyjadriť ku všetkému - no tí čo tam nič nevidia alebo len tak nič nevedia to kvôli mne v tomto prípade do sveta hlásiť nemusia.
Asi mas chybu
01/2026
Video je aj na Fb, ale aj na Skyscraper City tu: https://www.skyscrapercity.com/threads/diaľnice-motorways.393588/page-1407#replies alebo aj tu: https://www.youtube.com/watch?v=Pfwxw1SFhfE

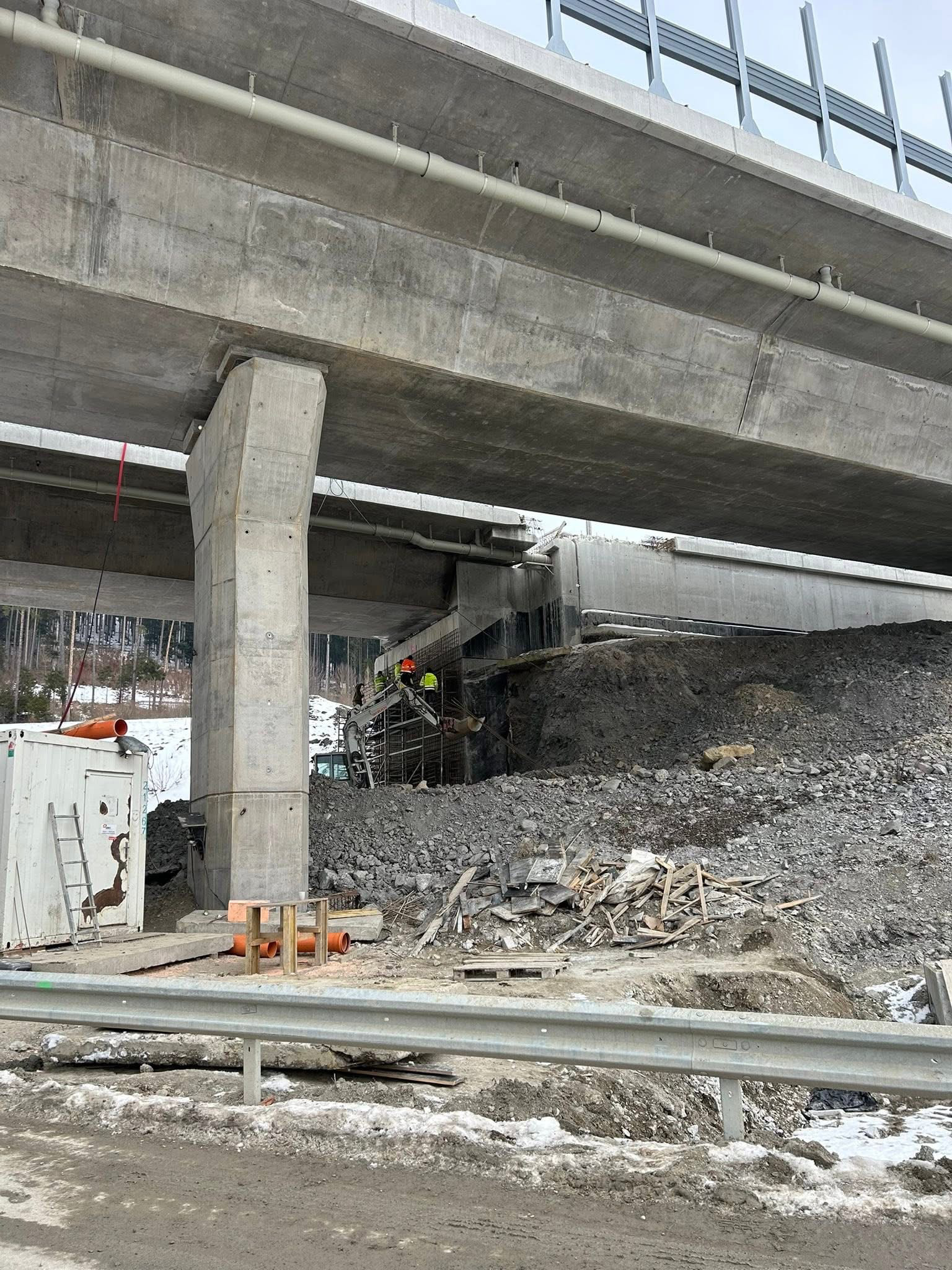

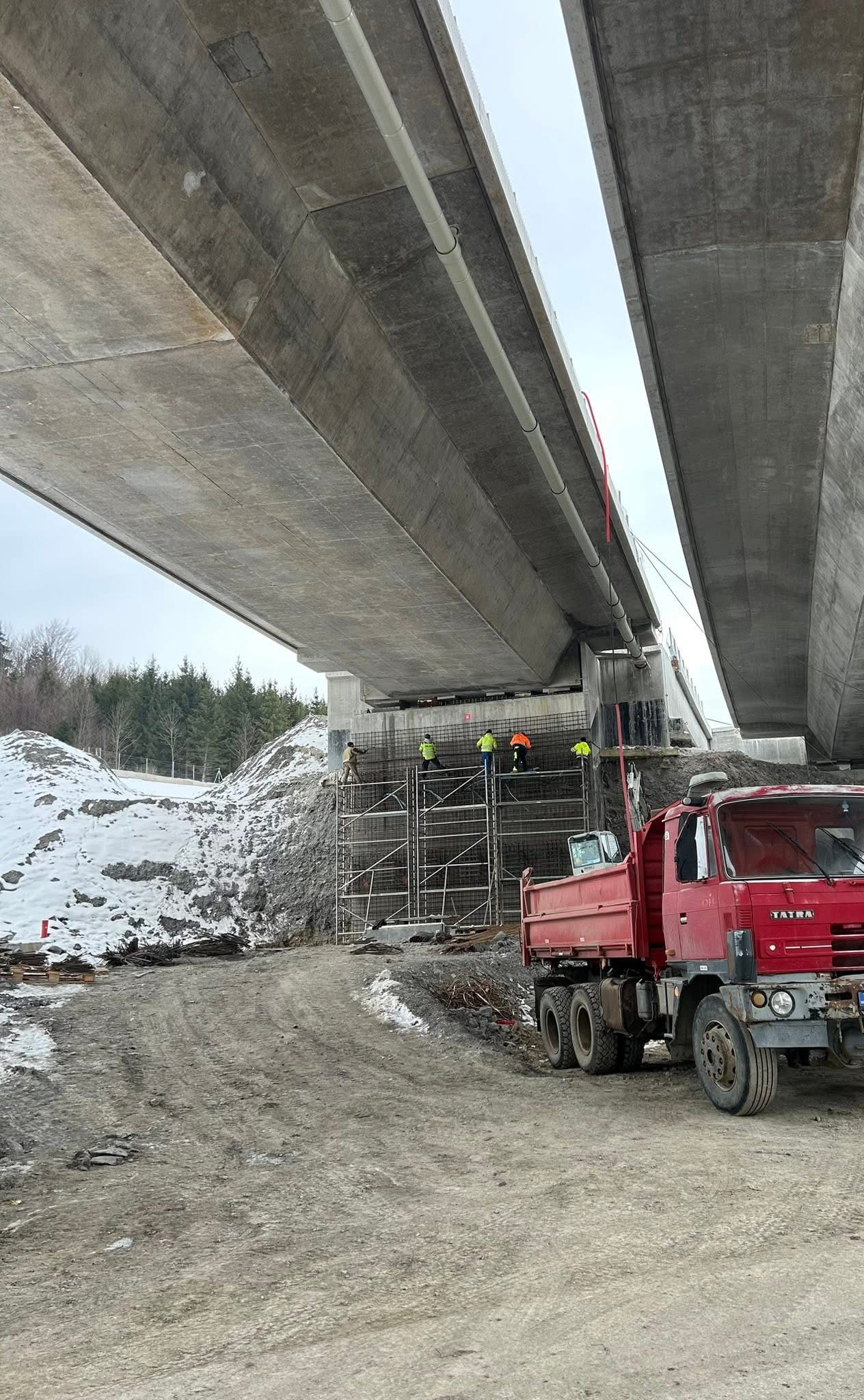

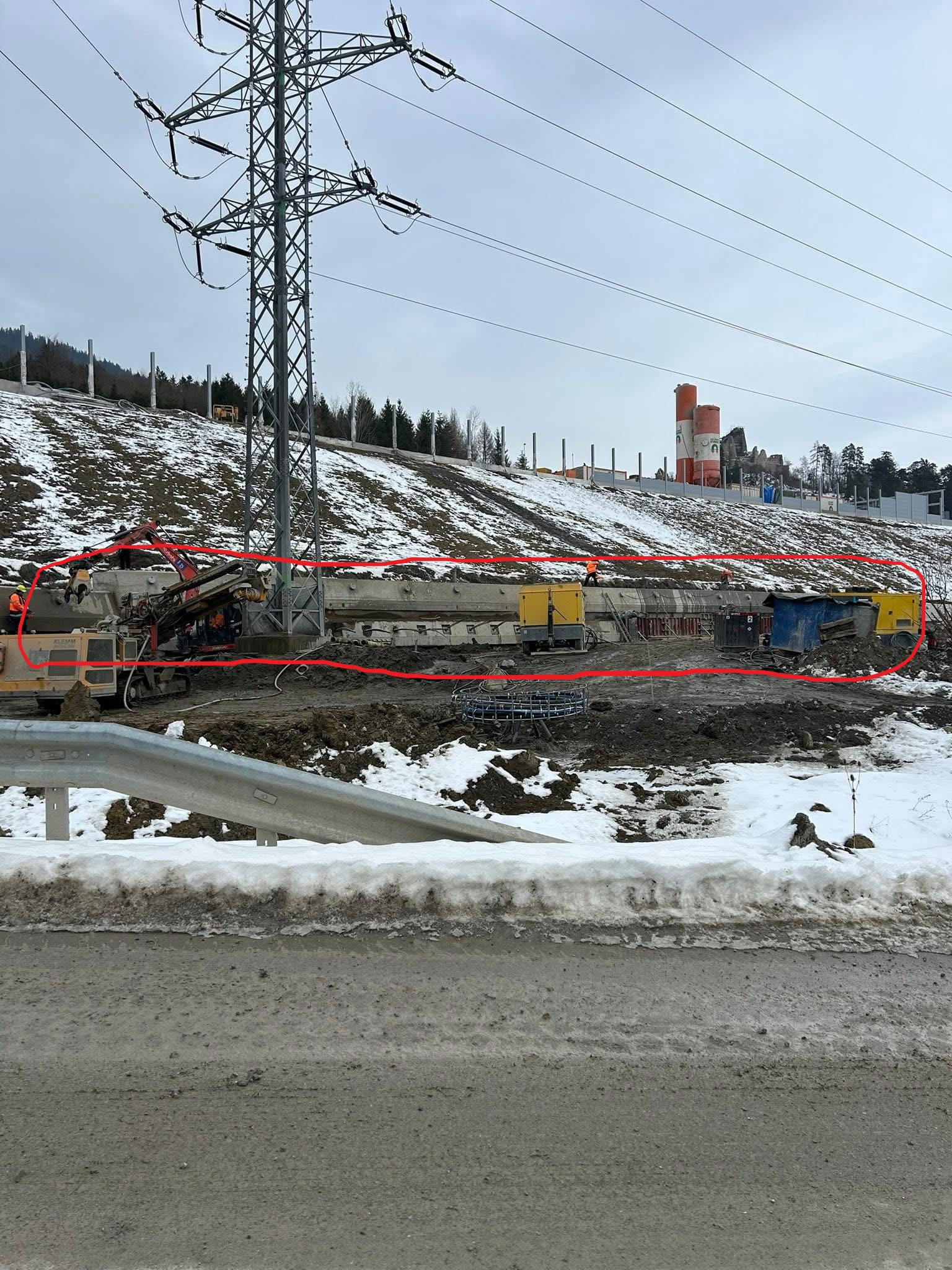

Ináč pod snehom to vyzerá ako takmer hotové a ako keby len ten zosuv sa sanoval, čo môžu podľa tejto technológie robiť asi aj v zime. Ale to nech doplnia odborníci s fachu na takéto technológie. Ako je to v tuneli s technológiami, tak to je otázne, lebo nikto zatiaľ neinformoval, či áno alebo nie.
Su nejake nove info ohladom tej trhliny v stredovom pase v useku kde sa stabilizuje ten zosuv?

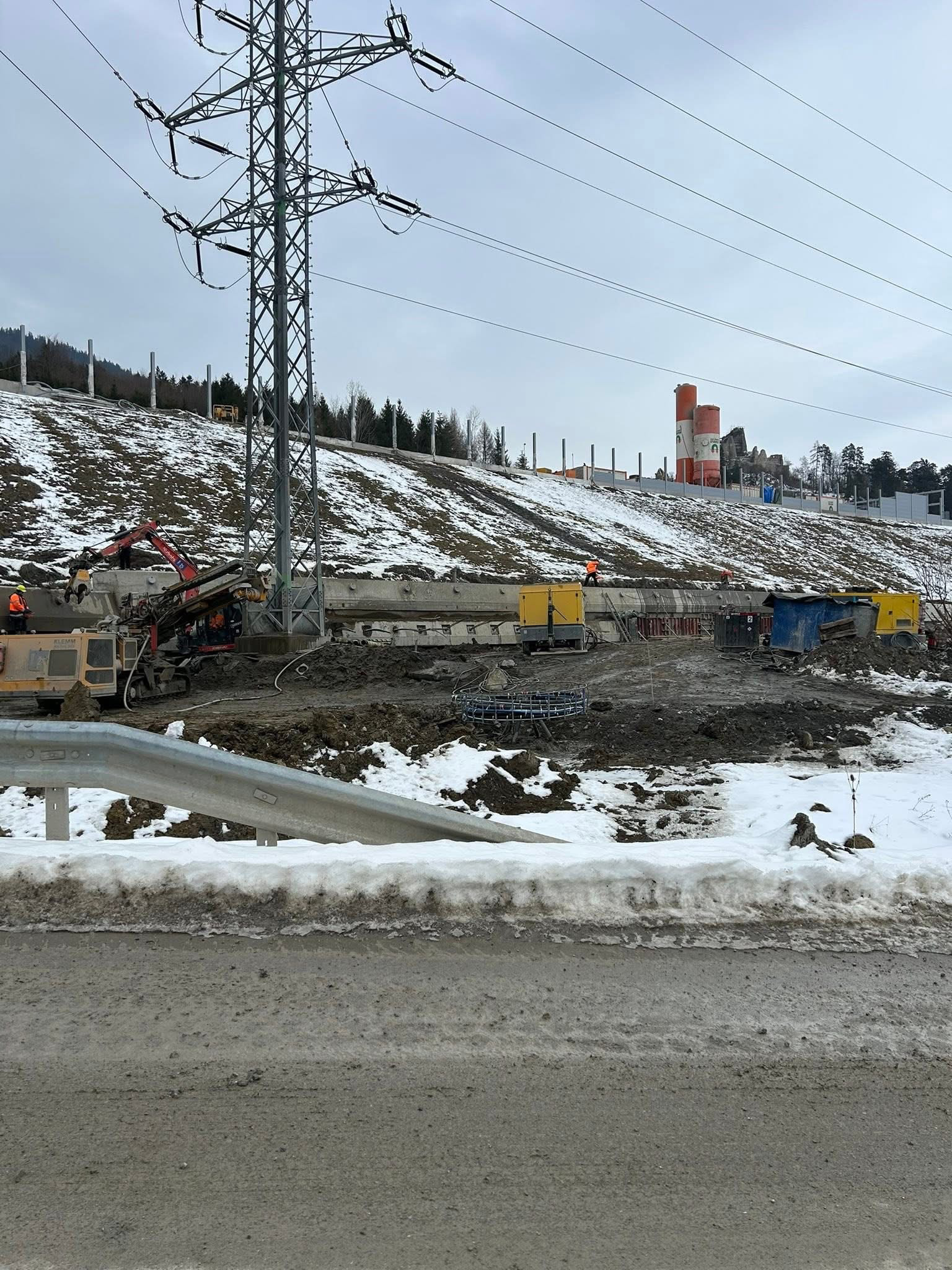

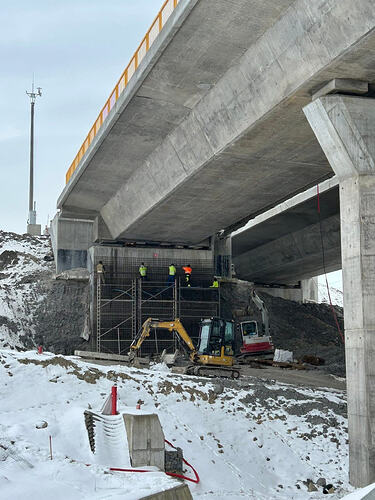

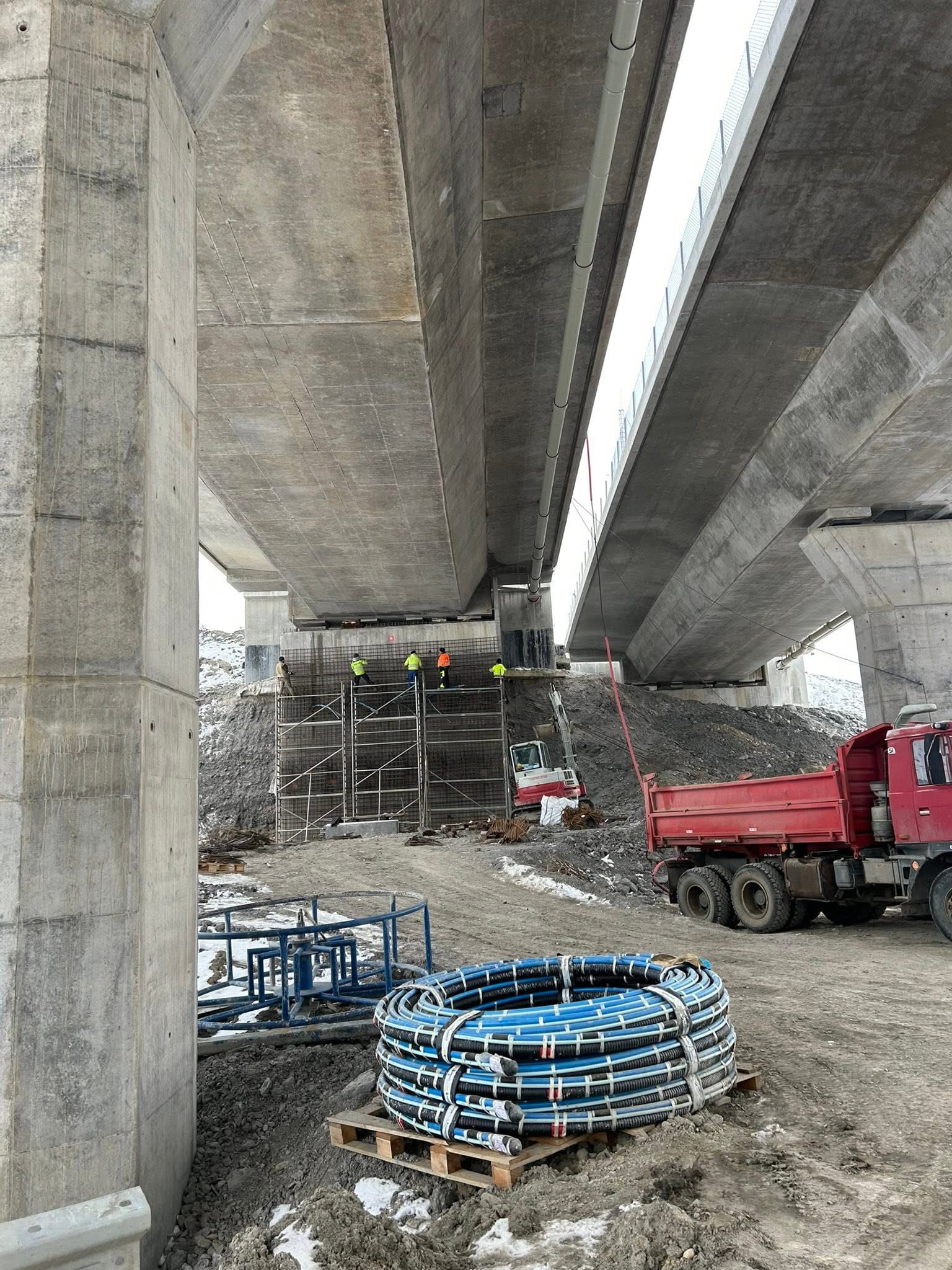

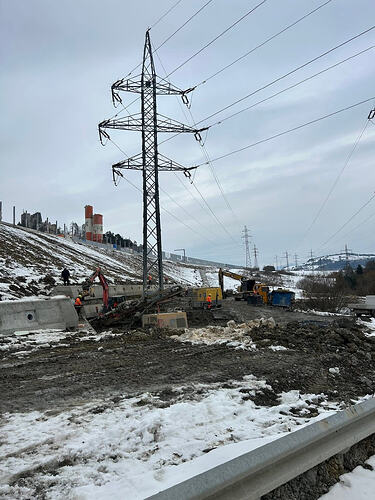

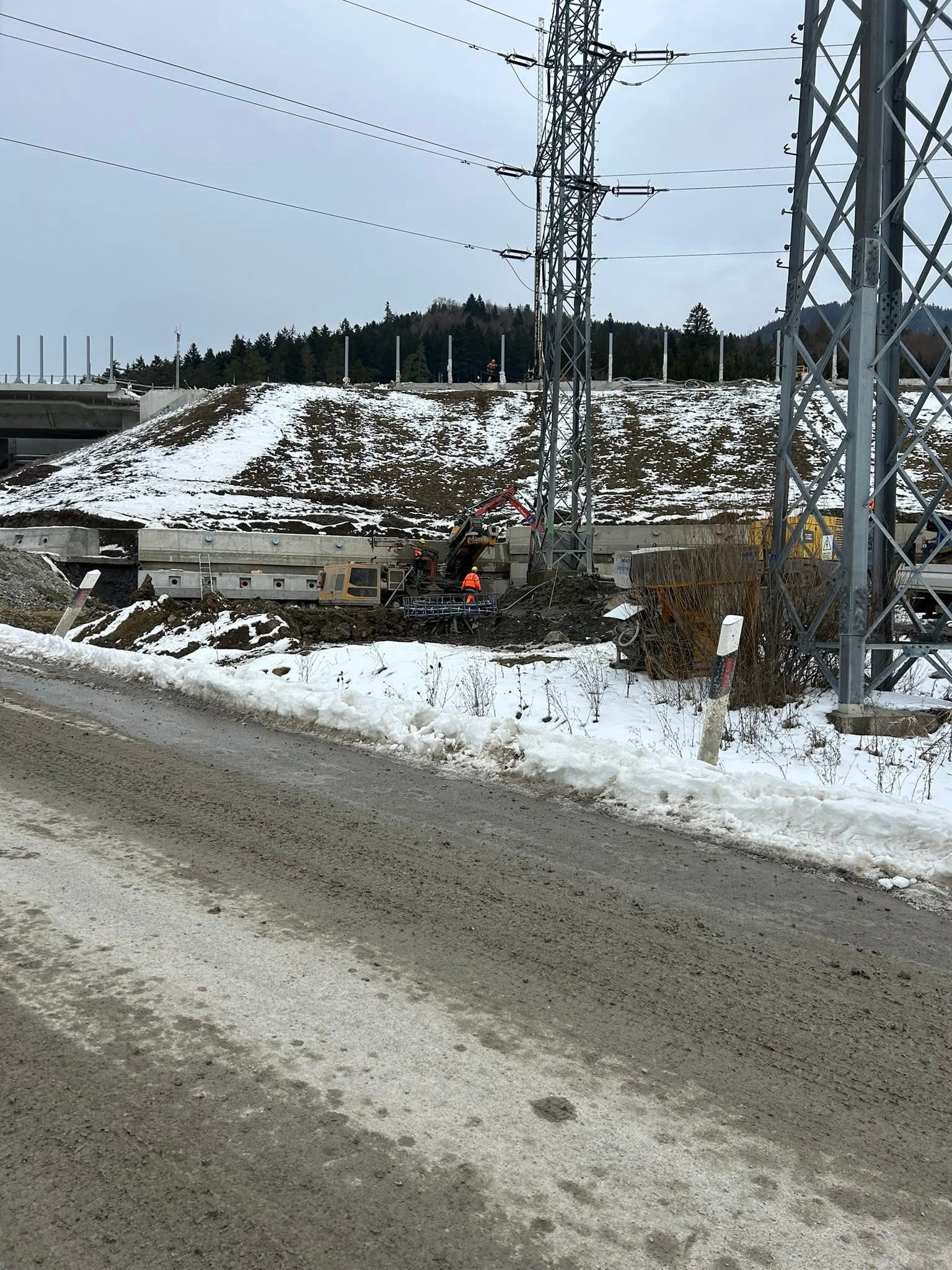

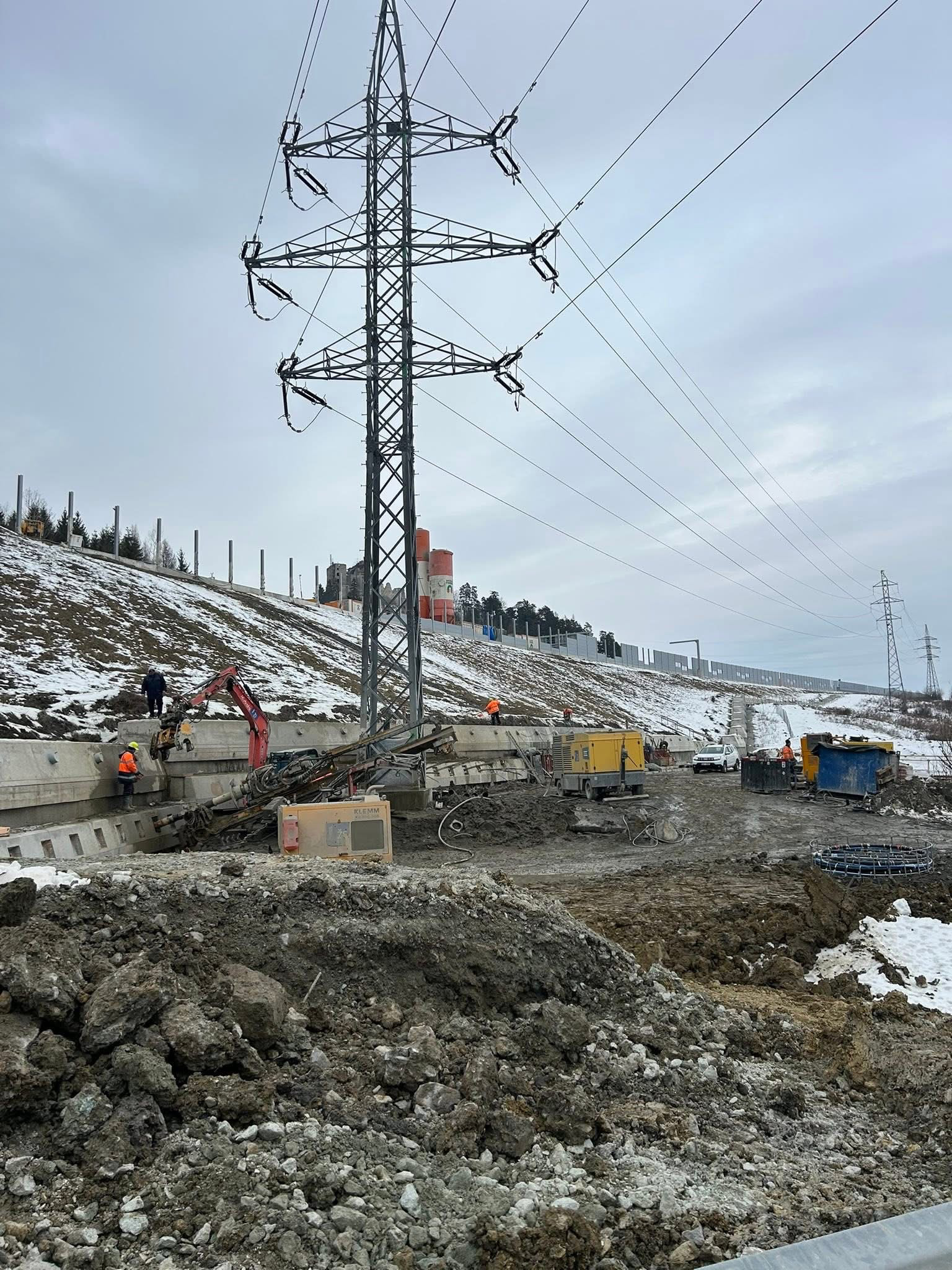

Nemam žiadne info ohladom tej trhliny. Do konca januara by za priaznivych podmienok (hlavne pocasie) mohla byt ukoncena trysková injektáž. Potom musi dojst k odstraneniu telesa dialnice do hlbky cca 2 metrov v oblasti tryskovej injektaze a nanovo spravit konstrukcne vrstvy. Takisto sa musi nanovo spravit v dotknutej oblasti vymena vsetkych zasiahnutych stavebnych objektov tryskovou injektazou - kanalizacia, zaklady PHS, zaklady pre portal DZ, nakolko doslo bud k ich poskodeniu alebo posunutiu.
tak toto nevypadá na marec-apríl.
Garip, ked pises ze treba zobrat 2 m z telesa cesty, aky dlhy je ten usek 50- 100m?
Tryskova injektaz sa realizuje na úseku dlhom cca 100 metrov, takže vymeniť bude potrebné o niečo viac.
Dik. Dufajme v lepsie zajtrajsky.
Cize nieco podobne ako o par km na vychod. Tam to vtedy stihli vykopat a vymenit celkom rychlo. Cize toto bude asi posledna “vec” ktoru ked spravia tak bude cely usek pripraveny na odovzdanie do uzivania?
