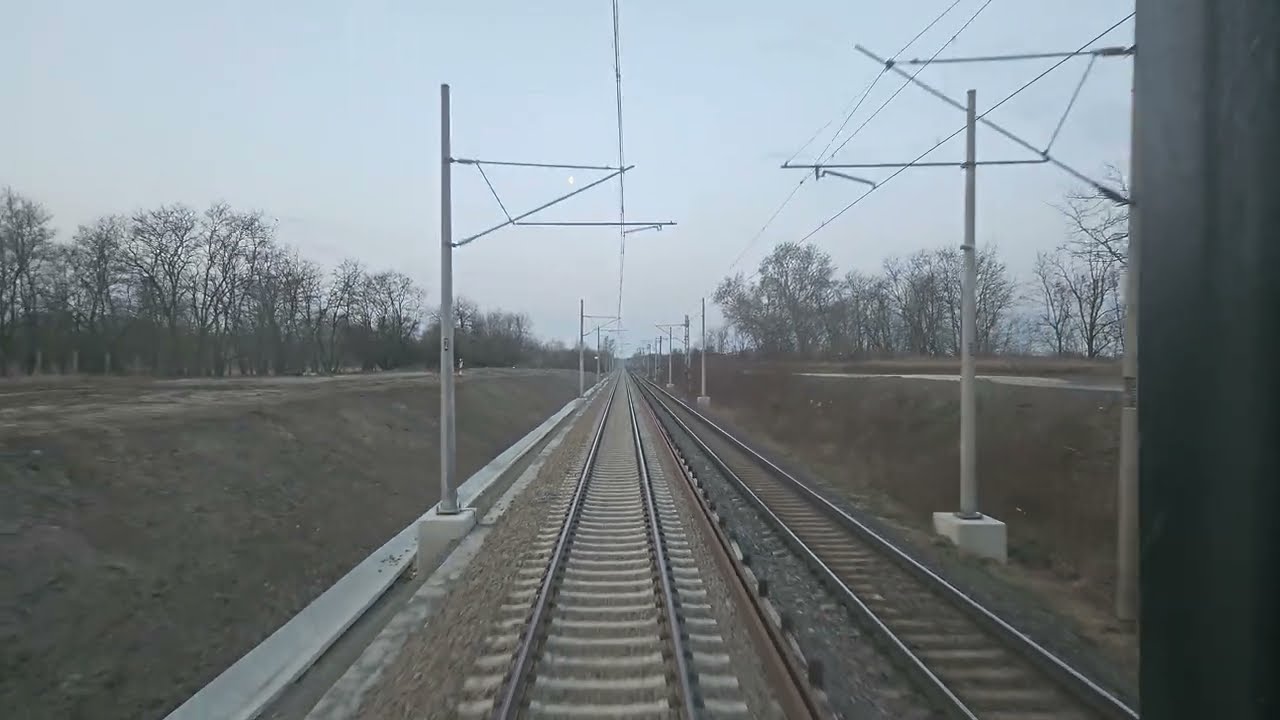

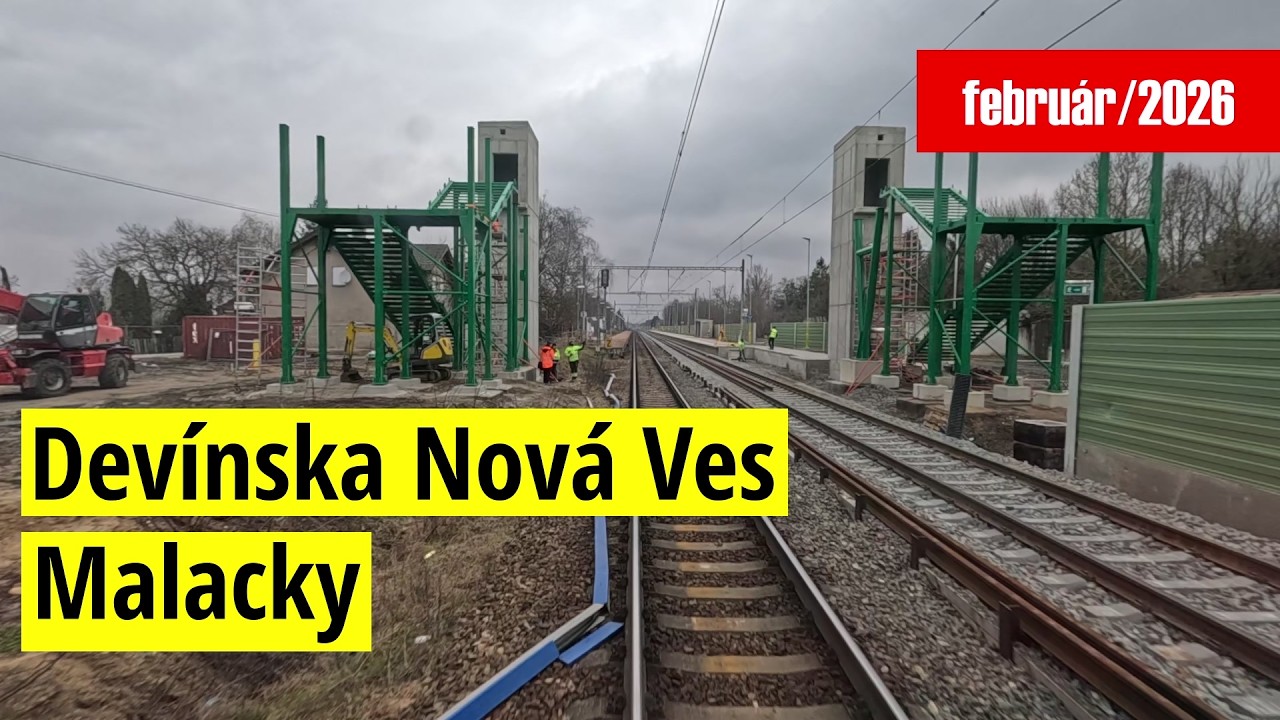

Modernizácia trate Devínska Nová Ves-Malacky, február 2026 - od Zdopravy
prava kolaj uz po Zohor cela komplet podbita aj vedenie natiahnute, co som si vsimol chyba vymenit usek vo videu od cca 12:20h do zhruba 13:05h nejakych cca 200m nevymenenej kolaje a potom defacto cely usek od cca 14:15h az po stanicu Malacky (az na stanicu Zohor kde robia vo velkom) nie je ani zakopnute ,uvidime ci od marca zacnu aj za Zohorom, ako spominali vo videu ..btw v Plaveckom Stvrtku sa planuje za stanicou cestny nadjazd?
tiez by ma zaujimalo kedy planuju zacat aj s dalsim usekom Malacky Kuty a co bude s prvym bratislavskym usekom BA-DNV ,budu sa robit vobec niekde prelozky alebo vsetko bude len povodna trasa?
Modernizácia železnice v Malackách sa reálne začína. Čo to znamená pre najbližšie dni? ![]()
![]()
Máme za sebou dôležité pracovné rokovanie so zhotoviteľom stavby (konzorcium ICM). Prinášam vám presný prehľad toho, čo sa bude diať, aby sme predišli zbytočným fámam a panike. Zatiaľ zhotoviteľ nejde búrať mesto, začína s prípravnou fázou.
Čo sa mení od pondelka (16.2.)?
Výrub drevín: Začínajú sa prvé viditeľné práce, ale pozor – výlučne na pozemkoch ŽSR. Úplné dokončenie výrubov do 60 dní.
Dokumentácia budov (Pasportizácia): Zhotoviteľ začína mapovať stav budov v okolí trate. Je to kriticky dôležitý krok pre ochranu vášho a mestského majetku pre prípad, že by počas veľkých prác došlo k poškodeniam.
Príprava v teréne: Prebieha vytyčovanie inžinierskych sietí.
Kedy začnú veľké dopravné obmedzenia?
Zatiaľ bez výrazných obmedzení: Projektanti aktuálne kreslia návrhy dočasného dopravného značenia počas výrubov. Mesto ich bude pripomienkovať, aby sme ochránili plynulosť dopravy najviac, ako sa dá.
Štart veľkých prác: Zhotoviteľ plánuje začať s ťažkými prácami v máji. Tento termín je podľa nášho názoru príliš optimistický pretože závisíešte od mnohých administratívnych krokov, ale musíme s ním zatiaľ počítať.
Stavba je plánovaná do konca roka 2027. Bude to skúška našej trpezlivosti, ale výsledkom bude moderná infraštruktúra. Sme v neustálom kontakte so zhotoviteľom a o každom ďalšom kroku vás budem včas informovať.
Čo sa týka UČS ŽST Malacky, prebieha stavebné konanie.
Máj 2026 je pomerne reálny termín.
V prípade UČS Zohor - Malacky ešte sme dosť ďaleko od realizácie.
chcel si napisat usek malacky kuty su daleko, ved zohor malacky idu robit od marca, mas to cierne na bielom aj v tom videu..
Nie, nechcel…
V prípade Zohor - Malacky stavebný úrad v Malackách v dohľadnej dobe vydá rozhodnutie o umiestnení stavby. X-tý pokus.
Zohor by mal ísť do predčasného užívania. Možno už aj je. Povolenie majú.
MODERNIZÁCIA ŽELEZNIČNEJ TRATE NA ZÁHORÍ - AKTUÁLNE INFORMÁCIE
Železničná trať Devínska Nová Ves – Malacky – Kúty – št. hr. SR/ČR patrí medzi najdôležitejšie železničné spojenia na západe Slovenska. Aktuálne prebieha jej komplexná modernizácia, ktorej cieľom je zvýšiť kapacitu, rýchlosť, bezpečnosť a spoľahlivosť dopravy na tomto významnom koridore.
Súčasťou prác je obnova koľají, železničného spodku a zvršku, modernizácia staníc a nástupíšť, vybudovanie podchodov pre cestujúcich, ako aj nahradenie viacerých úrovňových železničných priecestí bezpečnejšími mimoúrovňovými riešeniami. Po dokončení má trať priniesť rýchlejšie a komfortnejšie cestovanie, vyššiu bezpečnosť pre vodičov, chodcov aj cyklistov a lepšie napojenie celého regiónu Záhoria na Bratislavu aj susednú Českú republiku.
AKTUÁLNY STAV PROJEKTU

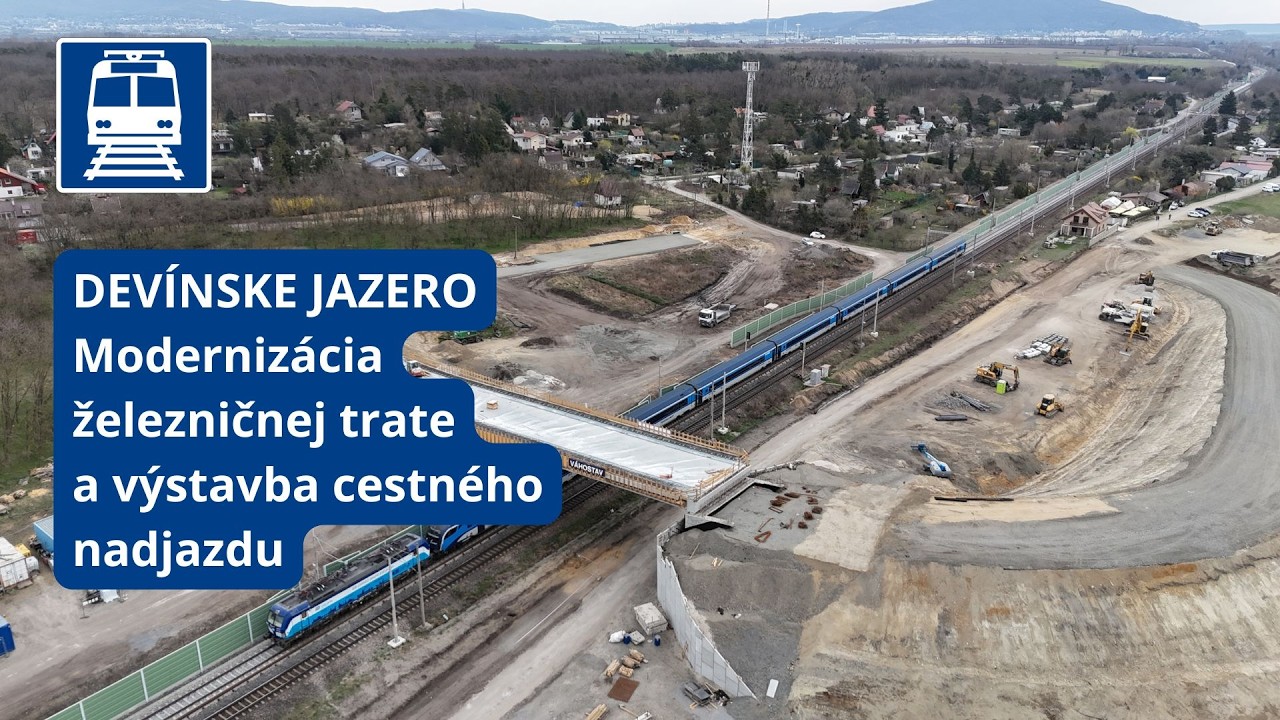

zast. Devínske Jazero – predpokladané uvedenie do prevádzky mosta aj lávky pre peších je v júli 2026
cestný most Stupava – Vysoká pri Morave – predpokladané predčasné užívanie mosta je koncom mája 2026
úsek Devínska Nová Ves – Zohor a žst. Zohor – podľa informácií Železníc SR majú byť stavebné práce na tomto úseku a v samotnej stanici Zohor ukončené v júli 2027
Zohor – železničné priecestie – predpokladané uzatvorenie priecestia je 4. decembra 2026. Pred jeho uzatvorením má byť vybudovaný obchvat obce Zohor pre motorové vozidlá a cyklistov. Zhotoviteľ zároveň hľadá riešenie dočasnej lávky pre peších

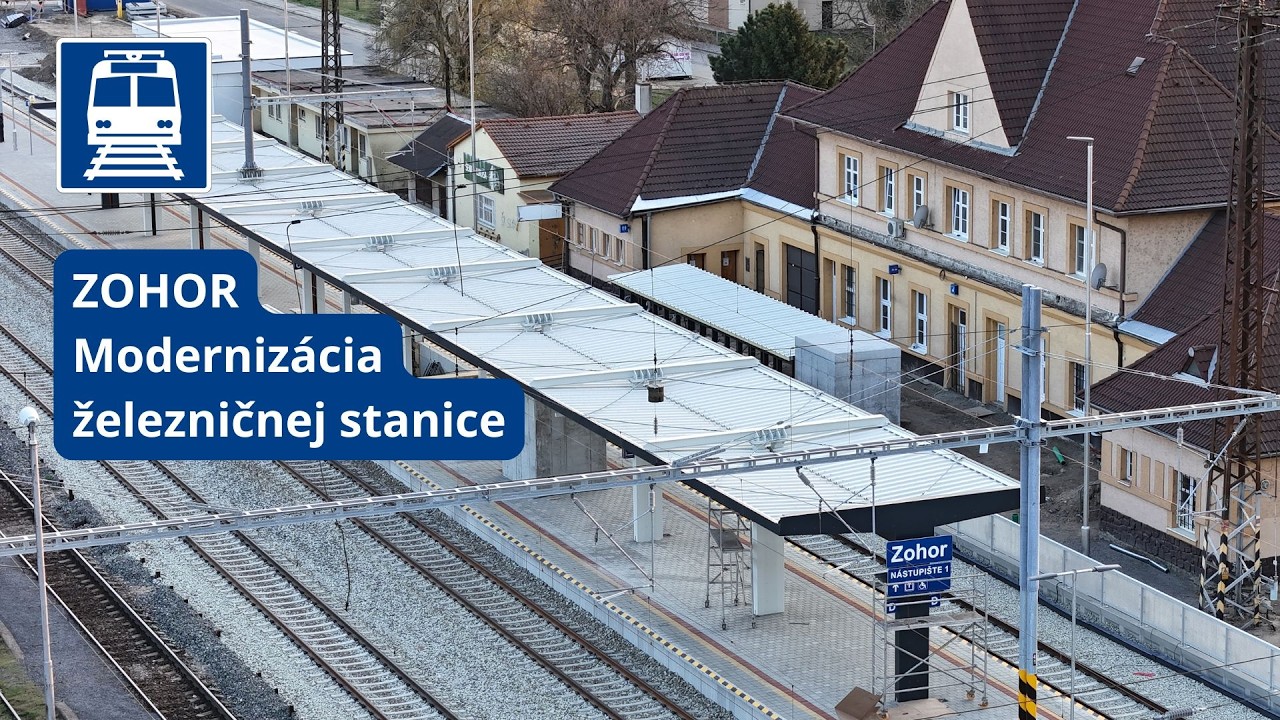

žst. Zohor – ukončenie výstavby podchodu železničnej stanice sa predpokladá v apríli 2027

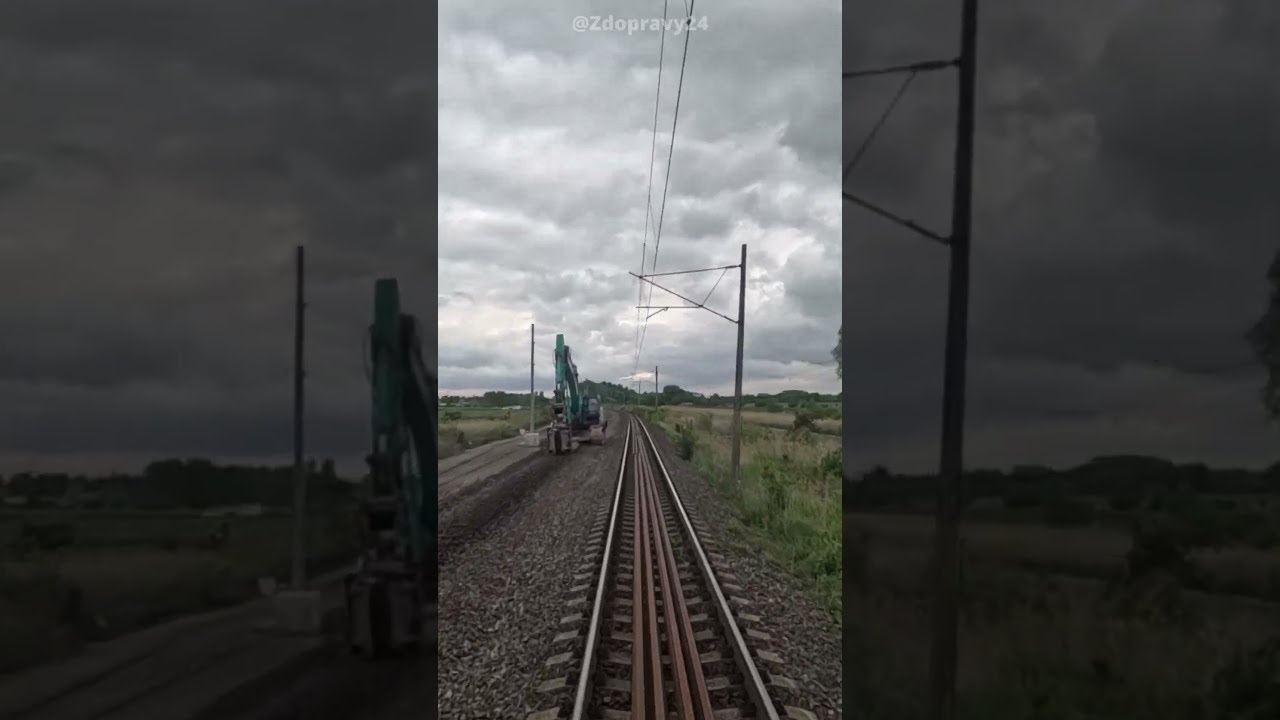

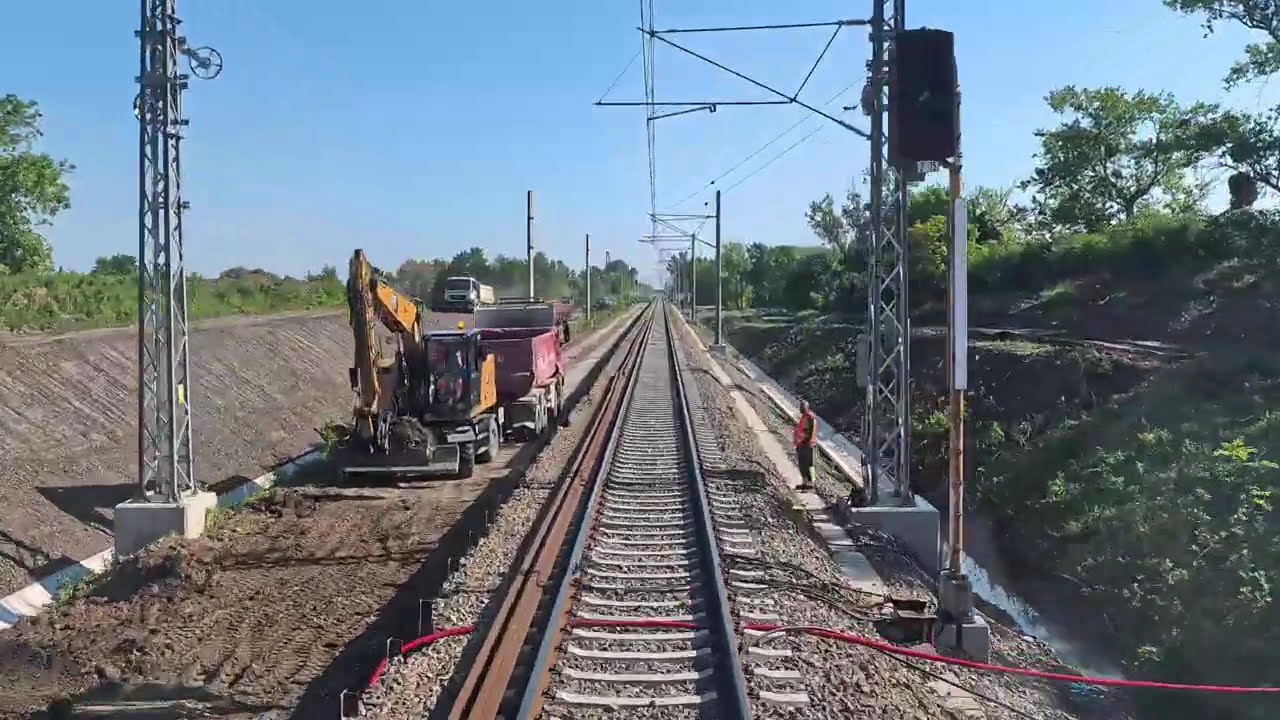

úsek Zohor – Malacky – modernizačné práce budú pokračovať aj na tomto úseku. Podľa ŽSR sa tu budú realizovať obdobné práce, aké sú dnes viditeľné na trati Devínska Nová Ves – Zohor: vytrhne sa pôvodná koľaj, odstráni sa pôvodný železničný zvršok a spodok až do hĺbky približne 2 metre a následne sa vybuduje nový železničný spodok a zvršok vrátane podvalov a koľají
výluky medzi Zohorom a Malackami – práce si vyžiadajú pokračovanie výluk a jednokoľajnú prevádzku medzi stanicami Zohor a Malacky. Výluky majú byť riešené „zrkadlovo“ podobne ako v úseku Devínska Nová Ves – Zohor, teda striedavým vylučovaním jednej traťovej koľaje a časti stanice Malacky
žst. Malacky – podľa ŽSR sa začiatok stavebných prác v železničnej stanici Malacky predpokladá približne v auguste 2026, v závislosti od vydania stavebných povolení. V stanici majú vzniknúť dve ostrovné nástupištia, v podstate totožné s novými nástupišťami v Zohore. Vybudovaný má byť aj nový podchod pre cestujúcich ako mimoúrovňový prístup k nástupištiam
Malacky – začiatok prác na koľajniciach – podľa aktuálnych informácií sa začiatok prác na koľajniciach predpokladá 20. júla 2026, zatiaľ bez obmedzenia železničných priecestí
Malacky, priecestie na Radlinského ulici / pri novej športovej hale – predpokladané uzatvorenie je 1. septembra 2026. Vybudovaný tu má byť podchod pre peších a cyklistov. Súčasne sa plánuje dočasné priecestie pre peších približne 50 metrov smerom na Veľké Leváre. Ukončenie prác sa predpokladá v novembri 2027
Malacky, priecestie pri Gajdárovi / pri zdravotnom stredisku – predpokladané uzatvorenie je 1. septembra 2026. Vzniknúť tu má podjazd pre motorové vozidlá. Ukončenie prác sa predpokladá v novembri 2027
Malacky, priecestie pri Tabaríne / Továrenská ulica / pri bývalých vojenských kasárňach – predpokladané uzatvorenie je v novembri 2027. Nahradiť ho má obojsmerný cestný podjazd pre motorové vozidlá. Ukončenie sa predpokladá v októbri 2028
Ďalšie priecestia v úseku Zohor – Malacky. Podľa ŽSR je v rámci stavby plánované aj nahradenie poľného priecestia pri obci Láb nadjazdom a priecestia v obci Plavecký Štvrtok podjazdom

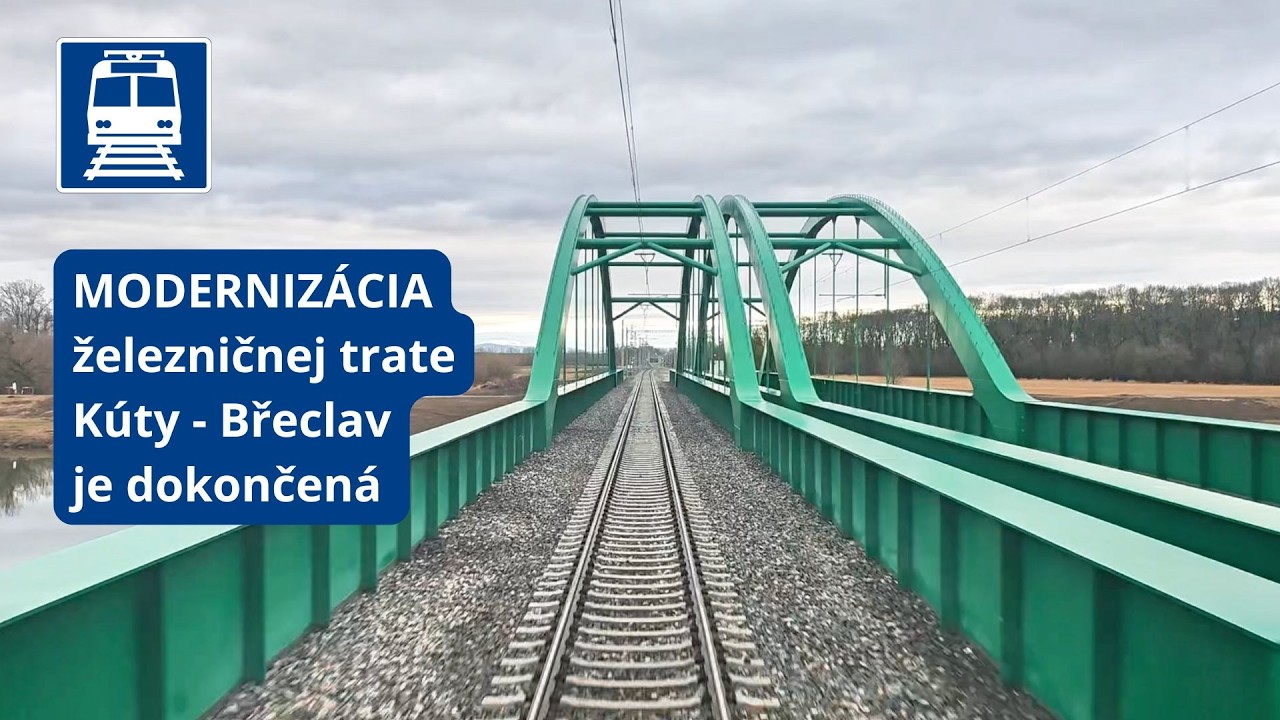

Úsek Kúty - št. hr SR/ČR je dokončený
Dôležitou súčasťou modernizácie je odstránenie úrovňových križovaní železnice s cestami. Podľa legislatívy SR aj EÚ nie je možné zachovať železničné priecestia tam, kde budú vlaky jazdiť rýchlosťou vyššou ako 140 km/h. Preto musia byť dotknuté priecestia nahradené mimoúrovňovo – teda nadjazdom, podjazdom alebo podchodom – prípadne zrušené.
Ku každej uzávierke budú v spolupráci s Okresným dopravným inšpektorátom Malacky a Okresným úradom Malacky stanovené obchádzkové trasy. O presnej organizácii dopravy bude verejnosť informovaná po potvrdení oficiálnych termínov.
Termíny sú predbežné a môžu sa meniť podľa priebehu povoľovacích konaní, postupu výstavby a požiadaviek Železníc SR. Zároveň platí, že v úseku Zohor – Malacky ešte prebiehajú územné a stavebné konania. Ide však o jeden z najvýznamnejších dopravných projektov v regióne, ktorý počas realizácie prinesie obmedzenia, ale po dokončení zásadne zvýši bezpečnosť a kvalitu železničnej aj cestnej dopravy na Záhorí.
ZDROJE A FOTO
Železnice SR
mesto Malacky
Róbert Peťko, prednosta OÚ Malacky
Bratislavský samosprávny kraj
Nový čkánok k trati z Malaciek do Zohora a zo Zohora do Devínskej Novej Vsi:
Vlakom do Bratislavy opäť dlhšie. Železnice začínajú s ďalšou etapou modernizácie trate
Noví článok k doprave do CZ
